Skip to content ↘

    Miljøtiltak i Gunnekleivfjorden

    Hydro har fullført tiltakene mot forurenset sjøbunn i Gunnekleivfjorden ved Herøya Industripark. Miljødirektoratet konkluderer med at det kortsiktige miljømålet er oppnådd innenfor de geotekniske begrensningene i fjorden. Nå fortsetter oppfølgingen gjennom et langsiktig overvåkingsprogram.

    sjø med trær og et industriområde i bakgrunnen

    Bakgrunn

    Forurensningen i Gunnekleivfjorden stammer fra tidligere industrivirksomhet ved Herøya. Hydro startet i 2013 arbeidet med å utrede miljøtiltak i fjorden. I 2018 påla Miljødirektoratet Hydro å gjennomføre tiltak mot den forurensede sjøbunnen. Etter flere år med kartlegging, prosjektering og testing startet selve anleggsarbeidet i 2023.

    Formålet med tiltakene har vært å isolere historiske miljøgifter i sjøbunnen og redusere risikoen for at disse spres til omgivelsene eller tas opp i næringskjeden.

    Tiltakene er gjennomført

    Tildekkingen av den 760 mål store fjordbunnen har skjedd ved bruk av en velutprøvd og robust metode som er testet og planlagt i samråd med Norges Geotekniske Institutt (NGI) og Miljødirektoratet.

    Arbeidet har omfattet geotekniske undersøkelser, etablering av en sjeté og tildekking av sjøbunnen med rene mineralske masser. Sjetéen er bygget for å ivareta stabiliteten i et område med svært bløte sedimenter.

    Totalt er det lagt ut om lag 517 000 tonn mineralske masser. Av dette er rundt 282 000 tonn brukt til sjetéen og rundt 235 000 tonn til selve tildekkingen.

    I et mindre område gjorde ustabile grunnforhold det ikke mulig å legge ut full tykkelse på tildekkingslaget uten risiko for innsynkning av sjøbunnen. Dette er i tråd med forutsetningene i Miljødirektoratets pålegg.

    Tildekkingarbeidet av sjøbunnen i Gunneklevfjorden er avsluttet. I 2026 starter er 12 år langt overvåkingsprogram av fjorden.
    Tildekkingarbeidet av sjøbunnen i Gunneklevfjorden er avsluttet. I 2026 starter er 12 år langt overvåkingsprogram av fjorden.

    Resultater fra sluttkontrollen

    Sluttkontrollen fra 2026 viser at kravet om minimum 20 centimeter tildekking er oppfylt i minst 90 prosent av prøvene. For blant annet kvikksølv, metaller, PAH, PCB og TBT er konsentrasjonene redusert til tilstandsklasse II eller bedre ved minst 90 prosent av målestasjonene.

    For dioksiner ble det fastsatte miljømålet ikke nådd, men sluttkontrollen viser en reduksjon på 99,9 prosent sammenlignet med nivåene før tiltaket. Tilstandsklassene går fra I til V, der klasse I er best. Klasse II innebærer lave nivåer av miljøgifter i sedimentene.

    Miljødirektoratet har samlet konkludert med at det kortsiktige miljømålet er oppnådd innenfor de geotekniske begrensningene, og at Hydro har oppfylt pålegget om opprydding.

    Langsiktig overvåking

    Selv om tiltaksfasen er avsluttet, fortsetter oppfølgingen av Gunnekleivfjorden. Et langsiktig overvåkingsprogram skal pågå i 12 år og gi grunnlag for å vurdere effekten av tiltakene og utviklingen i fjorden og fjordbunnen over tid.

    Beskyttelse av tildekkingslaget vil fortsatt være viktig. Oppankring, høy fart og propellstrømmer kan skade laget og svekke effekten av tiltakene. Framtidig bruk av fjorden og eventuelle restriksjoner på ferdsel avklares i dialog med Porsgrunn kommune og andre berørte aktører.

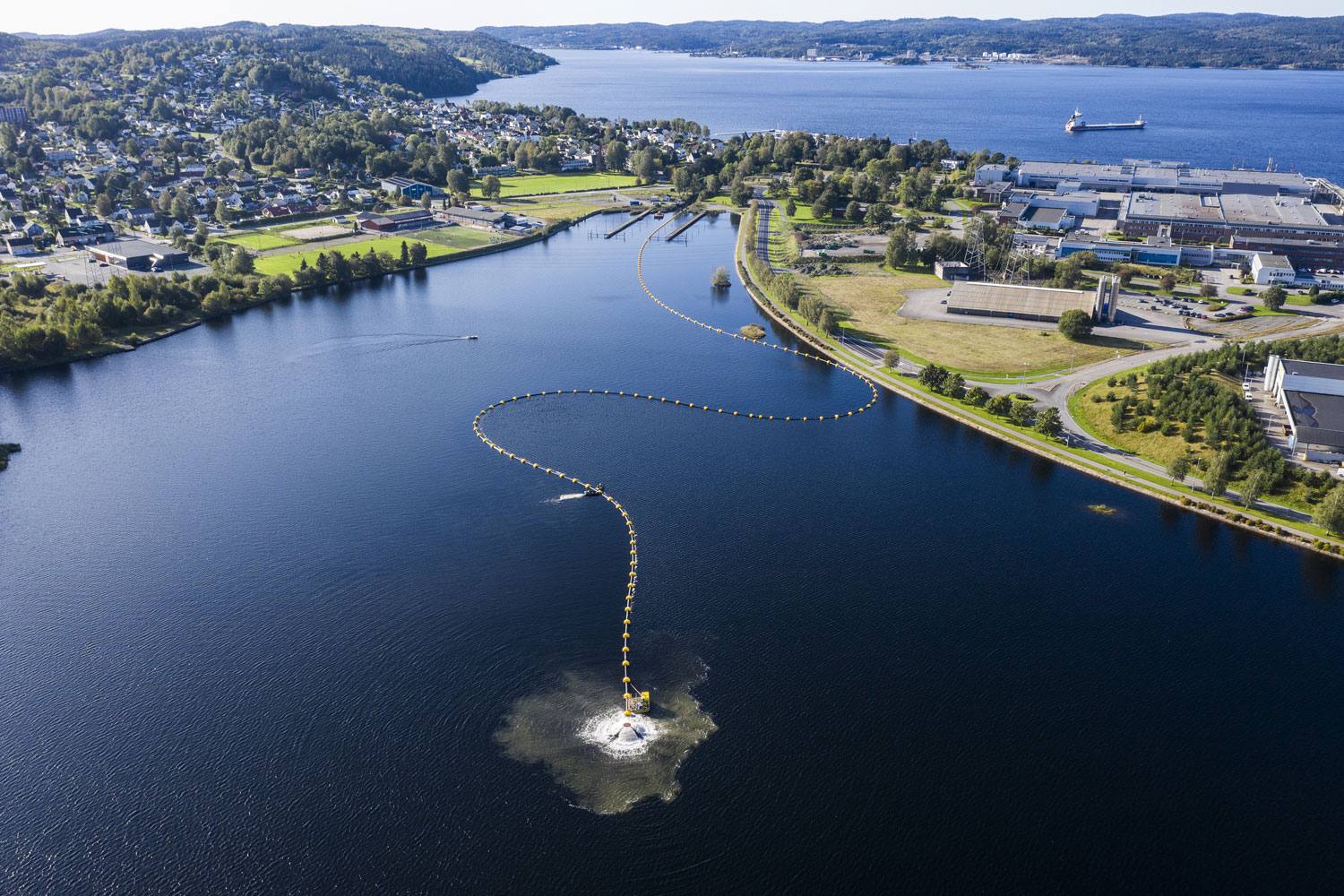

    Luftfoto av drone og kabel i Gunnekleivfjorden
    Slik så det ut da en vellykket test ble gjennomført med undervannsdrone i Gunnekleivfjorden høsten 2019.

    Kontakt

    a man smiling for a picture

    Ferdinand Habbel

    Prosjektleder
